Ze względu na zakres przebudowy jakim jest 6 napowietrznych linii wysokiego napięcia w tym 4 linie dwutorowe, istotność linii które stanowią kluczowy element systemu elektroenergetycznego jako linie o znaczeniu krajowym oraz długość wybudowanych nowych linii kablowych może świadczyć o dużej skali projektu.
Budowa w liczbach:
- łączna długości budowanej linii kablowej wysokiego napięcia – 7 040 m
- łączna długość kabli wysokich napięć w przekrojach do 2000 mm2 – 21 991 m (47 bębnów kablowych 3,5×3,5 m

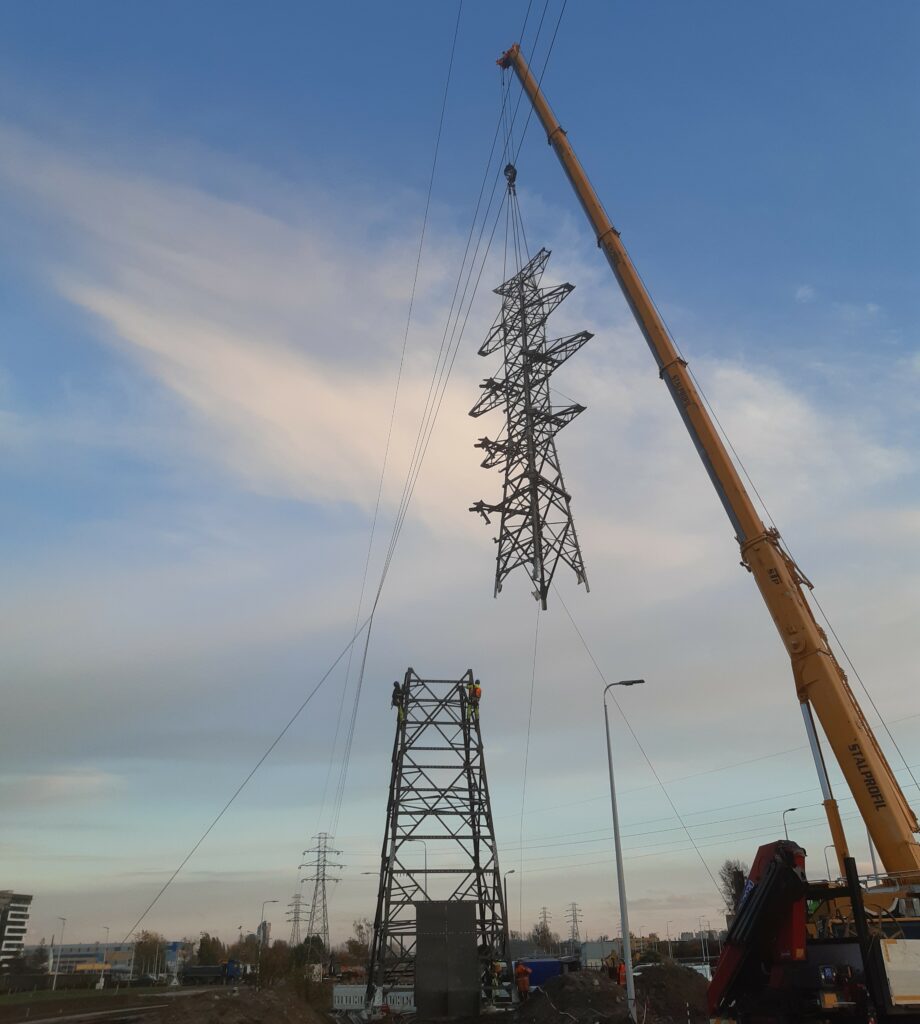

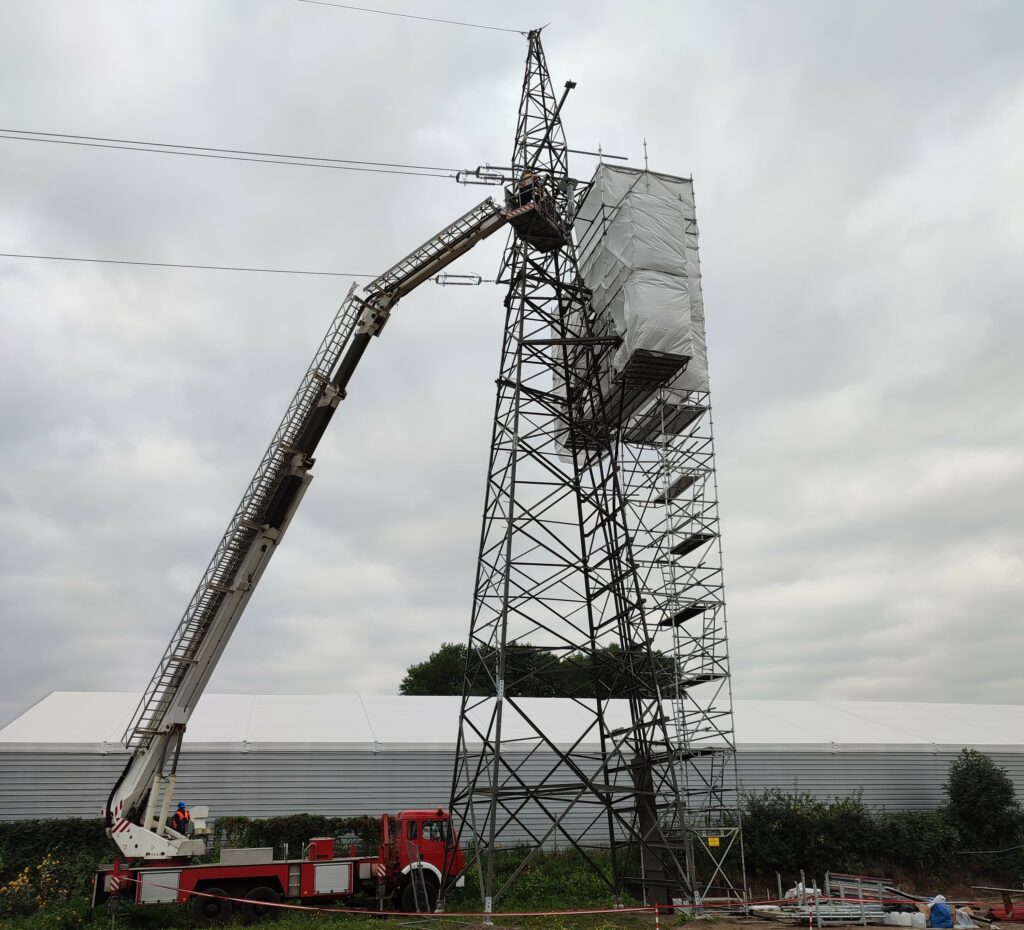

- montaż 5 konstrukcji słupów kablowo-napowietrznych wysokiego napięcia (do rozwieszenia przewodów używano m.in. specjalistycznych dronów)
- dostosowanie poprzez wzmocnienie 2 istniejących konstrukcji słupów pod kablowo-napowietrzne
- montaż 30 zewnętrznych głowic kablowych wysokiego napięcia
- montaż 36 muf kablowych wysokiego napięcia
- łączna długość wykonanych przewiertów sterowanych 12 450 m
- zdemontowano 24 słupy wysokiego napięcia wraz z fundamentami oraz osprzętem napowietrznym
Budimex realizuje projekt od początkowej fazy tj. pozyskania warunków przebudowy, opracowania dokumentacji projektowej budowlanej i wykonawczej, pozyskania niezbędnych uzgodnień oraz decyzji administracyjnych, zakup kluczowych materiałów, koordynację projektu i bezpośredni nadzór nad pracami.
Termin rozpoczęcia prac czerwiec 2023 r. Na dzień dzisiejszy oddane do eksploatacji i załączone pod napięcie w nowym układzie zostały 4 linie. Trwają prace końcowe do uruchomienia pozostałych 2 linii oraz przeprowadzenia procedury odbioru końcowego.
Zamawiającym projektu jest Energa Operator S.A. Oddział w Gdańsku.
Projekt realizowany jest przez Rejon 4 DBK pod dyrekcją Piotra Deradasa oraz Wojciecha Hołowienko Kierownika Kontraktu wraz z zespołem elektroenergetycznym Filipem Fabianem, Mateuszem Brylem, Pawłem Lenarczykiem, Jonaszem Zdobych i Konradem Majewskim oraz przy udziale zespołu Rejonu 1 DKB pod dyrekcją Dariusza Taraszkiewicza i Piotra Czupryna.
