  7. Nowa Ostrołęka – elektrownia, która się słupkom nie kłania

Nowa Ostrołęka – elektrownia, która się słupkom nie kłania

Czy Enea i Energa mają szanse rzeczywiście zbudować 1000-megawatowy blok w Ostrołęce za 5,5 mld zł?

wegiel nowe elektrownie 12 2016

Czy Enea i Energa mają szanse rzeczywiście zbudować 1000-megawatowy blok w Ostrołęce za 5,5 mld zł?

wegiel nowe elektrownie 12 2016– Wszyscy mamy takie same excele, tylko ładujemy do nich inne dane – śmiał się w 2014 r. ówczesny prezes Enei Krzysztof Zamasz, podsumowując dyskusję o (nie)opłacalności budowy nowych elektrowni węglowych. Rentowność elektrowni węglowej w UE jest funkcją trzech najważniejszych zmiennych: hurtowych cen prądu, cen paliwa czyli węgla oraz cen uprawnień do emisji CO2.

W 2012 r. excele zapakowane informacjami przez zarząd Energi, kierowany przez Mirosława Bielińskiego, pokazały nieopłacalność budowy nowej elektrowni w Ostrołęce o mocy 1000 MW. Przetarg przerwano.

Sprawa ta była bardzo szczegółowo badana w 2014 r. przez Najwyższą Izbę Kontroli. Z raportu NIK możemy się dowiedzieć m.in., że od sierpnia 2008 r. do czerwca 2014 wykonano czternaście (!) analiz rentowności nowego bloku. Do końca 2011 r. według  pięciu analiz projekt się mniej więcej „składał”. Ale już od stycznia 2012 r. 9 kolejnych raportów pokazało, że blok będzie nierentowny tj. będzie generował ujemne przepływy finansowe.

Oczywiście między projektem z 2011 r. a obecnym są istotne różnice. Zarząd Energi planował, że sfinansuje go w formule project finance, czyli większość ryzyka miała ponieść specjalnie utworzona do budowy elektrowni spółka celowa.  Wykluczono rozwiązanie, że elektrownia będzie budowana w oparciu o o bilans całej grupy Energa.

„Mogłoby to oznaczać przekroczenie wskaźników bezpieczeństwa obsługi długu przez Grupę, a tym samym wysokie ryzyko obniżenia ratingu inwestycyjnego i utratę możliwości realizacji wielu innych zaplanowanych inwestycji (między innymi w obszarze dystrybucji)” – to cytat z raportu NIK. Dlatego Ernst&Young czyli ówczesny doradca Energi rekomendował jako optymalne rozwiązanie pozyskanie partnera. Mimo prób to się wówczas nie udało.

Sekret kryje się w węglu

Po blisko pięciu latach okazało się, że elektrownia Ostrołęka się złoży. ─ Ci, którzy mówili, że tego bloku nie da się spiąć ekonomicznie, jak widać nie mieli racji. Potrzeba było na to tylko trochę czasu. Ten czas był poświęcony na analizy, które doprowadziły do tego, ze dzisiaj możemy ogłosić postępowanie przetargowe ─ mógł ogłosić dziesięć dni temu, ogłaszając przetarg na elektrownię, Mirosław Kowalik, prezes Enei. Co takiego się stało, że uznano iż elektrownia na siebie zarobi, skoro ceny energii od czasu poprzednich analiz nie wzrosły, a uprawnienia do emisji CO2 raczej będą rosnąć, niż spadać?

EnergaDołączenie do projektu Enei pozwala rozłożyć ryzyko. Jak przekazało nam biuro prasowe Energi, nie jest rozważane „na obecnym etapie”  finansowanie Ostrołęki C w formule project finance. Z tego wynika, że w grę wchodzi pożyczka na bilans obu grup. Tyle tylko, że od 2012 r. sytuacja Enei się zmieniła. Spółka kupiła kopalnię Bogdanka za 1,48 mld zł, zapewne kupi też Połaniec za ok. 1 mld zł. Ale do możliwości sfinansowania inwestycji przejdziemy niżej.

Druga różnica jest taka, że Ostrołęka C w 2011 miała współspalać biomasę. Dziś wobec spadku cen zielonych certyfikatów oraz zmniejszenia wsparcia dla współspalania i jego niepewnej przyszłości w UE, elektrownia ma być w całości opalana węglem. Ale taki wariant rozważano już w 2011 r. W  raporcie NIK jest na ten temat tylko jedno zdanie, za to dobitne: „w przypadku przejścia w 100% na paliwo węglowe projekt staje się nieopłacalny (NPV ujemne)”.

Trzecia różnica to większa elastyczność planowanego bloku, tak aby lepiej mógł współpracować z odnawialnymi źródłami energii. To ważna modyfikacja, ale nie na tyle, żeby mocno poprawić jego rentowność.

Oczywiście najważniejszą zmianą jest wola właściciela, a konkretnie ministra energii Krzysztofa Tchórzewskiego, który wielokrotnie mówił, że Ostrołęka musi powstać.W trakcie konferencji w Ostrołęce, 19 grudnia, kilkakrotnie padły słowa o zobowiązaniach politycznych, których należy dotrzymywać. Jak podkreślił, biorący udział w konferencji poseł PiS Arkadiusz Czartoryski „Osobiste zaangażowanie Pana Ministra w tą inwestycję w Ostrołęce było decydujące”. Zapewne dzięki zaangażowaniu ministra w inwestycję włączyła się Enea. Jednak słowo ministra, nawet najuczciwszego, to trochę za mało dla banków, które mają pożyczyć pieniądze na budowę i jeszcze na tym zarobić.

W raporcie NIK możemy przeczytać, że w 2011 r. porównano warunki, w jakich będą pracować nowobudowane elektrownie, czyli potencjalna Ostrołęka, oraz zaawansowane Kozienice (Enea), Opole (PGE)  oraz Jaworzno (Tauron). „Oceniono, że pozycja konkurencyjna Ostrołęki C może nie być korzystna z uwagi na wyższe koszty finansowania (jeżeli zachowana będzie formuła project finance), wyższe koszty transportu paliwa oraz wyższe nakłady inwestycyjne wynikające z inwestycji towarzyszących”.

Formuła „project finance” oczywiście nie jest już rozważana, ale pozostałe argumenty są wciąż aktualne. Inwestycje towarzyszące to dodatkowa linia kolejowa zaś „wyższe koszty transportu paliwa” są w porównaniu z 2011 r. jeszcze wyższe. Wtedy dostawcą miała być Bogdanka, ale umowę podpisano w 2016 r. z Polską Grupą Górniczą, co oznacza, że węgiel do Ostrołęki będzie jechał aż ze Śląska.

Jak zatem skonstruowano tę  inwestycję w 2016 r. ? Pewne enigmatyczne wyjaśnienie mogą dać słowa prezesów  Enei i Energi. Mirosława Kowalik mówił: „Biznesplan, który przygotowaliśmy zakłada, ze ten blok będzie pracował w podstawie dzięki niskim kosztom zmiennym”.

Zaś prezes Energi Dariusz Kaśków wyjaśniał wcześniej, że  „formuła cenowa zakupu węgla dla nowej elektrowni uzależniona będzie od marży, obliczanej na poziomie kosztów zmiennych produkcji energii elektrycznej, z uwzględnieniem korzyści z rynku mocy, przydziału darmowych uprawnień do emisji CO2 i innych elementów wpływających na rentowność elektrowni.”

Według naszych informacji sekret biznesplanu kryje się właśnie w umowie na dostawę węgla. Przy obecnych cenach prądu ceny węgla dla Ostrołęki C będą wyjątkowo niskie, pomiędzy 6 a 7 zł za GJ, z możliwością jakichś rekompensat dla PGG jeśli pojawią się owe „dodatkowe korzyści”,  o których mówił prezes Kaśków.

A jeśli się nie pojawią? Obecny koszt wydobycia węgla w PGG (bez transportu) to ok.10 zł za GJ. Nawet jak spadnie do 8-9 zł , to i tak PGG będzie musiała do tego interesu dopłacać. Energa jest udziałowcem PGG, jeśli górnicza spółka będzie tracić na tym kontrakcie, to Energa  prędzej czy później będzie musiała współuczestniczyć w pokryciu tej straty.

Excele nie będą nam robić polityki energetycznej?

me mrWszystkie argumenty resort energii zna. Skąd więc pośpiech w ogłaszaniu przetargu na budowę Ostrołęki C?
Pomijamy względy polityczne czyli obietnicę polityków PiS, że elektrownia powstanie, bo to jest poza zasięgiem naszych możliwości analitycznych.

Pierwszy argument jest taki, że elektrownia jest jedyną, która ma gotowe wszystkie pozwolenia środowiskowe, więc można ją szybko zbudować, a jest niezbędna dla bezpieczeństwa energetycznego Polski.

Czy tak jest rzeczywiście? W żadnym oficjalnym dokumencie Polskich Sieci Elektroenergetycznych, które są odpowiedzialne za prognozy bilansowania mocy w naszym kraju, taka opinia się nie pojawia.  W cytowanym raporcie NIK czytamy: „Istniały również wątpliwości, co do zachowania przez Elektrownię Ostrołęka roli kluczowej elektrowni dla bezpieczeństwa pracy Krajowego Systemu Energetycznego, w przypadku rozbudowy sieci przesyłowych w tej części kraju. Praca elektrowni w takiej sytuacji nie byłaby wymuszana przez operatora i elektrownia zmuszona będzie konkurować na rynku energii”.

Rozbudowa sieci w regionie faktycznie miała miejsce w związku z uruchomieniem w 2015 r. łącznika Polska-Litwa.
Zawieszenie decyzji o budowie Ostrołęki C NIK ocenił pozytywnie.

Resort ma też nadzieję, że siłownia załapie się na obecne unijne zasady funkcjonowania rynku mocy. Komisja Europejska zaproponowała bowiem, aby po 2020 r. takie wsparcie mogły dostać wyłącznie elektrownie emitujące mniej niż 550 gramów CO2 na KWh, co oznacza, że żadna węglówka wsparcia nie dostanie. Na nasze pytanie biuro prasowe Energi odpowiedziało, że „przychody z rynku mocy są kluczowym elementem biznesplanu dla bloku C jak i dla bezpieczeństwa energetycznego kraju”. Jednak żeby te przychody uzyskać, to polska ustawa o rynku mocy musiałaby zostać zatwierdzona jako pomoc publiczna przez Komisję Europejską, co może zająć dwa lata. Po drugie, elektrownia Ostrołęka C musiałaby wygrać aukcję na dostawę mocy, co przecież nie jest wcale z góry przesądzone. Jak więc promotorzy projektu wyobrażają sobie jego sfinansowanie?

– Banki europejskie czy nawet amerykańskie są dziś bardzo niechętne finansowaniu inwestycji węglowych. W dodatku nie ma żadnych szans na pozyskanie wsparcia od instytucji finansowych wspierających eksport w Niemczech czy Francji –  mówi nam reprezentant firmy zaangażowanej w budowę elektrowni w Polsce. – Zapewne łatwiej będzie zyskać finansowanie od instytucji z Japonii, Korei Płd czy Japonii.

Skoro kluczowe są pieniądze, to przetarg powinien być ogłoszony nie tylko na zaprojektowanie i konstrukcję bloku, ale także na dostarczenie  finansowania.  Taki wariant był rozważany, ale wymagał opóźnienia przetargu o kilka miesięcy, na co resort energii się nie zdecydował.

Do czego może doprowadzić obecna sytuacja? Wyobraźmy sobie, że w obecnej formule przetarg wygrywa firma chińska. W takiej sytuacji  Energa i Enea skazane są na rozmowy z chińskimi bankami, praktycznie rzecz biorąc muszą zaakceptować podane przez Chińczyków warunki finansowania, albo zrezygnować budowy.

Co na to resort rozwoju?

A może budowę bloku sfinansują wyłącznie polskie banki państwowe? Taki wariant teoretycznie też jest możliwy. Banki są nadzorowane przez Ministerstwo Rozwoju i Finansów. Resort Mateusza Morawieckiego nie zajął żadnego oficjalnego stanowiska w sprawie Ostrołęki, ale wcześniej prezesi Enei i Energi mówili o możliwym zaangażowaniu Polskiego Funduszu Rozwoju czyli instytucji stworzonej m.in. po to żeby wspierać tego typu inwestycje. Szef PFR Adam Borys ma w swoim CV m.in. umowy na finansowanie elektrowni w Opolu, Kozienicach i Jaworznie jeszcze z czasów pracy w PKO BP.  Na razie jednak PFR nie zdecydował się zaangażować w ten projekt.

Głównym doradcą wicepremiera Mateusza Morawieckiego w kwestiach energetycznych jest prof. Wojciech Myślecki, który bardzo dobrze zna kwestię budowy elektrowni w Ostrołęce, bo pracował nad nią jeszcze w 2012 r. Myślecki nie ukrywa swojego sceptycyzmu. Na niedawnej konferencji „Energia dla Przemysłu – Przemysł dla Energii” organizowanej przez kancelarię prawną Swora Legal, nie zostawił na tym projekcie suchej nitki. Tłumaczył, że do bilansu mocy jest zbędna i nie poprawi sytuacji, będzie jako ostatnia wchodzić do ruchu. – Mam nadzieję, że to koncepcja studialna i poza koncepcję studialną to nie wyjdzie – podsumował Myślecki.

W rozmowie z portalem WysokieNapiecie.pl Myślecki dodał, że jego zdaniem powinien być realizowany  inny rozważany wtedy projekt. Zakładał on dużo mniejszy nowy blok węglowy o mocy 200 MW „obudowany” odnawialnymi źródłami energii, fotowoltaiką i wiatrem. Blok pracowałby głównie wtedy kiedy nie wieje i nie świeci. Wspólnie z OZE tworzyłby klaster energii, czyli coś na czym obecnie resortowi energii bardzo zależy.

Taki wariant miałby sporo zalet, choć jest jeden szkopuł – blok o mocy 200 MW z powodów technicznych miałby większą emisję CO2. Trzeba by też od nowa uzyskać wszystkie zgody środowiskowe, co zajęłoby kilka lat.

Jeśli jednak Ministerstwo Rozwoju i Finansów nie będzie przekonane do sensowności budowy dużej elektrowni w Ostrołęce, to trudno przypuszczać, że podległe mu instytucje finansowe pożyczą na nią pieniądze.

Jaki jest więc najbardziej prawdopodobny scenariusz? Nasi rozmówcy stawiają na baaaaardzo długi czas trwania przetargu, który zresztą nawet przy najlepszych chęciach inwestora  w polskich warunkach i tak przeciąga się niemiłosiernie. A do 2018 r. w którym teoretycznie powinna zacząć się budowa Ostrołęki C, jeszcze wiele może się wydarzyć. Jedno jest pewne – dużo zarobią prawnicy od przetargów i firmy doradcze.

Serwis TVN24 BIS, powołując się na informacje portalu WysokieNapiecie.pl pisze o świątecznych rekordach w polskim systemie elektroenergetycznym i ich konsekwencjach dla rynku energii.

Dziennikarz WysokieNapiecie.pl tłumaczył na antenie Polskiego Radia skutki wyjątkowo dużej generacji wiatrowej w połączeniu z wyjątkowo niskim zapotrzebowaniem na energię odbiorców.

W piątek odbędzie się pierwsza aukcja OZE. Jednak już wiadomo, że w 2017 roku powstanie dziesięciokrotnie mniej ekoelektrowni z nowym wsparciem, niż w tym roku powstało w systemie zielonych certyfikatów. To oznacza najsłabszy rozwój od ponad dziesięciu lat.Powoli rozwijają się za to instalacje jedynie z dotacjami inwestycyjnymi.

oze produkcja przyrost 2020
Zielone technologie rozwijają:

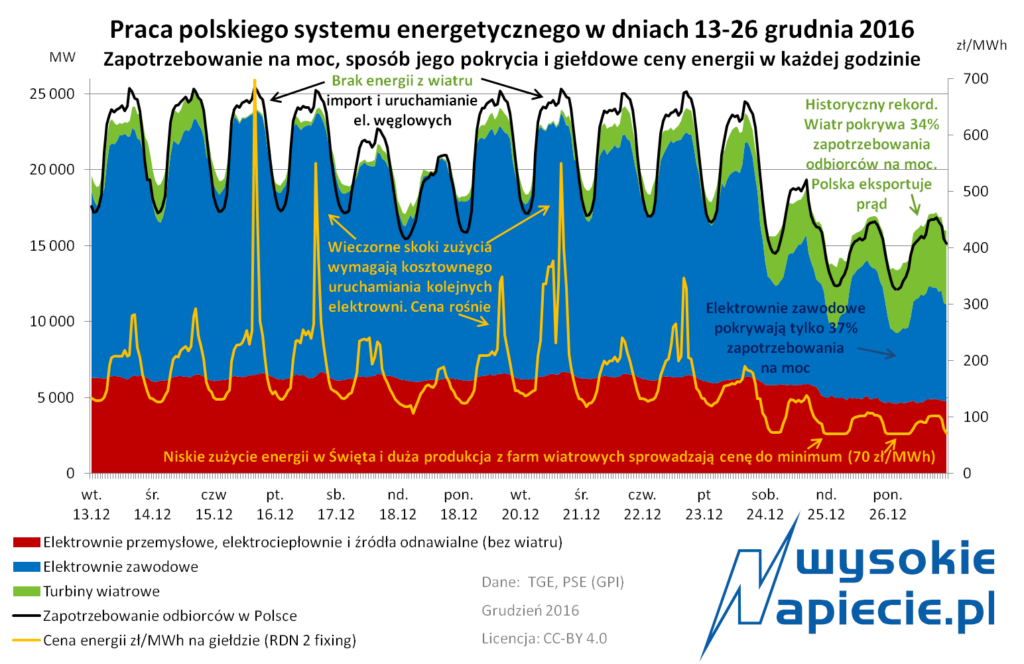

Polska energetyka w Święta przeszła chrzest bojowy. System pracował przy najwyższej w historii produkcji energii z wiatru i najniższym udziale dużych elektrowni konwencjonalnych. Cena energii spadła do administracyjnego minimum, chociaż mogłaby jeszcze bardziej. Pomimo tego system pracował bez problemów, nie licząc lokalnych przerw spowodowanych zerwanymi liniami.
