Drugi łącznik gazowy z Czechami zaliczy opóźnienie, ale powstanie

Po namowach Komisji Europejskiej operatorzy systemów gazowych Polski i Czech mają w końcu sfinalizować‡ umowę™o budowie nowego interkonektora, nazywanego Stork II.  Rura ta, choć ewidentnie korzystna dla odbiorców gazu w obu krajach, wzbudzała do ostatniej chwili różnego rodzaju obiekcje.

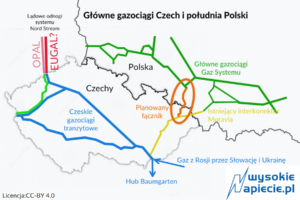

pol czech stork

 Po namowach Komisji Europejskiej operatorzy systemów gazowych Polski i Czech mają w końcu sfinalizować‡ umowę™o budowie nowego interkonektora, nazywanego Stork II.  Rura ta, choć ewidentnie korzystna dla odbiorców gazu w obu krajach, wzbudzała do ostatniej chwili różnego rodzaju obiekcje.

pol%20czech%20storkJeszcze w czerwcu wydawało się, że wszystko pójdzie gładko – polski operator sieci gazowej Gaz-System, czeski Net4Gas oraz unijna Agencja  ds. Innowacji Sieci (INEA) podpisały porozumienie w sprawie rozpoczęcia prac przygotowawczych, na które wydzielono 1 mln euro  z unijnej kasy.  W lipcu miała zostać podpisana kolejne, tym razem ostateczna umowa. Ale okazało się, że całe przedsięwzięcie, choć teoretycznie sprowadza się™do budowy 107 km rury z Libhost do Kędzierzyna, jest skomplikowane politycznie i finansowo.

Głównym promotorem jest Komisja Europejska, dla której Stork II jest częścią… gazowego korytarza Północ-Południe. Operatorzy z obu krajów: Gaz System i Net4Gas jeszcze w lipcu przymierzali się™ do podpisania odpowiedniego porozumienia. Jednak  polska spółka uznała wtedy, że nie jest jeszcze gotowa. Kiedy wreszcie na początku sierpnia się zdecydowała, zwleka ć‡zaczął‚ operator czeski.

Strona polska nie kryła obaw, że nowym połączeniem trafi do kraju rosyjski gaz z Nord Stream 2, który z wybrzeża Bałtyku do granicy czeskiej popłynie przez Niemcy, szykowanym właśnie potężnym gazociągiem EUGAL. Budować‡ go ma operator przesyłowy, Gascade, w którym udziały ma Gazprom, a rola nowej rury, dla Nord Stream 2 ma być‡identyczna jak istniejącego gazociągu…OPAL dla Nord Stream 1 : rozprowadzenie rosyjskiego gazu po Europie.
Za pomocą… EUGAL gaz z Rosji w dużej ilości mógłby by trafić na przykład do Baumgarten – “największego w Europie Środkowej ośrodka handlu  gazem. A przy okazji popłynąłby do Czech, Polski czy na Słowację™z pominięciem Ukrainy.

Co do zasady, nie ma sprzeciwu wobec budowy połączenia z Czechami, ale kluczowy jest harmonogram – powiedział‚ nam jeden z menedżerów PGNiG. Z jego wypowiedzi wynikało, że z punktu widzenia Polski najpierw powinien powstać‡ gazociąg norweski, a dopiero potem nowe połączenie polsko-czeskie, bo w przeciwnym razie z kierunku Czech płynąłby do nas wyłącznie gaz rosyjski. Z takiego punktu widzenia, korzystne byłoby‚opóźnianie uruchomienia interkonektora, co najmniej do 2022 r., kiedy to skończy„się™ kontrakt jamalski, a gazociąg z Norwegii ma być‡ gotowy. Wtedy np. można by tłoczyć‡na południe gaz z Norwegii albo z terminala LNG w Świnoujściu

W przypadku Czech, tamtejsze media pisały, że NET4Gas stał się ™celem ataków przemysłu, obawiającego się, że koszty kolejnej inwestycji infrastrukturalnej odbiją… się™ w cenach gazu. Czeskie gazety, powołując się na nieoficjalne źródła‚donosiły też, że Polacy z całej imprezy zrezygnowali, a przyczyną miały być np. uprzedzenia wobec Niemców i Rosjan.

Pojawiły się także problemy finansowo-administracyjne. Wcześniej, żeby zachęcić Polaków, Komisja Europejska powiązała Stork z gazociągiem GIPL łączącym Polskę i Litwę, na którym z kolei bardzo zależało Litwinom. Unijna część finansowania Stork II miała być uzależniona od kosztów GIPL, tak aby Gaz System dostał kompensatę za budowę gazociągów, na których polskiej stronie niespecjalnie zależy.
– Sprawa była już dogadana, ale Gaz System zmienił trasę GIPL, w rezultacie zmniejszyły się koszty polsko-litewskiego gazociągu, co z kolei spowodowało, że kompensata za Stork II również zmalała – tłumaczy nasz informator.

Ostatecznie rządy Polski i Czech zdecydowały, że gazociąg jednak powstanie. Stosowne porozumienie ma zostać podpisane podczas Forum Ekonomicznego w Krynicy.  Będzie potrzebny jednak nowy wniosek uruchamiający środki z unijnego instrumentu  Connecting Europe Facility. Gazociąg, który pierwotnie miał być ukończony w 2018 r.  więc będzie opóźniony, prawdopodobnie powstanie dopiero w 2020 r.
Wszyscy zainteresowani projektem bardzo unikają słowa „opóźnienie”.

„GAZ-SYSTEM S.A. oraz NET4GAS prowadzą działania zmierzające do uzyskania niezbędnych pozwoleń dla projektu połączenia Polska – Czechy (Stork II) tj. uzyskania Decyzji
o środowiskowych uwarunkowaniach zgody na realizację przedsięwzięcia, decyzji lokalizacyjnej oraz pozwolenia na budowę. Proces uzyskiwania niezbędnych pozwoleń wraz  z trwającym projektowaniem planowany jest do ukończenia w 2017 roku.

Równolegle, obie spółki prowadzą działania zmierzające do wypracowania niezbędnych umów precyzujących podjęcie decyzji inwestycyjnej dla tego projektu oraz przejście do fazy jego realizacji. Data podjęcia decyzji inwestycyjnej przez obydwie strony, a w jej następstwie oddanie projektu interkonektora Polska – Czechy w obydwu krajach jest uzależniona od terminowego przeprowadzenia ww. działań” – napisał nam Gaz-System. Z kolei Net4Gas tłumaczy, że jego stanowisko  „ w zasadzie” się nie zmieniło.
Komisja Europejska, która zakulisowo nakłaniała obie strony do porozumienia także nie jest wylewna. Rzeczniczka DG Energy Nicole Bockstaller napisała nam, że „rządy Polski i Czech poinformują Komisję o rezultatach w nachodzących tygodniach”.

Na decyzję™ Polski z pewnością…wpłynęło też udaremnienie poprzez działania‚a  UOKiK powstania konsorcjum, które miało‚zbudować‡Nord Stream 2. Rosjanie prawdopodobnie z tego projektu nie zrezygnują,  ale jego sfinansowanie bez bezpośredniego udziału zachodnich partnerów będzie  znacznie trudniejsze. Trapiony niskimi cenami surowców i zachodnimi sankcjami finansowymi Gazprom ostatnio nie narzeka na nadmiar wolnej gotówki. Znalezienie rozwiązania zapewne potrwa.

W Katowickim Holdingu Węglowym zabrakło już pieniędzy na wypłaty, sytuację uratowała właśnie spółka Węglokoks, której właścicielem jest Skarb Państwa. Dała sto milionów złotych, jako przedpłatę na dostawy węgla. - mówi Justyna Piszczatowska z portalu WysokieNapiecie.pl
